Стоимость работы. Типы ценообразования

Для указания стоимости работы вы можете выдрать один их четырех типов ценообразования:

  • стоимость ресурсов + стоимость материалов
  • стоимость объема работы + стоимость материалов
  • почасово
  • фиксированная стоимость



В первом варианте "стоимость ресурсов + стоимость материалов" стоимость работы будет подсчитана путем суммирования стоимости ресурсов, выделенных для выполнения работы, плюс стоимость необходимых материалов.

При изменении количества выделенных ресурсов или материалов, автоматически будет пересчитываться стоимость (фактическая).



Во втором варианте "стоимость объема работ + стоимость материалов" стоимость работы будет подсчитана путем суммирования стоимости объема работ, плюс стоимость необходимых материалов.

При изменении объема работы или количества выделенных материалов, автоматически будет пересчитываться стоимость (фактическая).



Третий вариант "почасово" предназначен для случаев, соответственно когда работа оплачивается почасово. В этом типе ценообразования стоимость ресурсов и материалов не влияет на конечную стоимость работы, если вы выделили их для работы. Стоит учитывать эту особенность при выборе данного типа.

При изменении длительности выполнения работы, автоматически будет пересчитываться стоимость (фактическая).

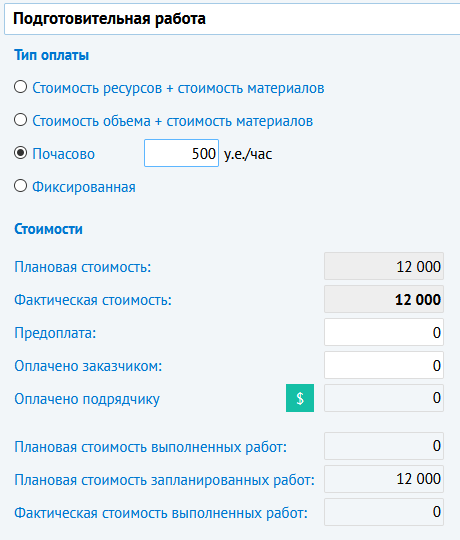

Пример изменения длительности работы на лету на диаграмме с автоматическим пересчетом стоимости работы:



Четвертый тип "фиксированная стоимость" предназначен для тех случаев, когда все выше перечисленные типы не подходят для корректного подсчета стоимости работы. При выборе типа "фиксированная стоимость" вы можете указать стоимость работы вручную, предварительно подсчитав стоимость по своей особой формуле подсчета.

В данном типе ценообразования на стоимость не влияет ни длительность выполнения работы, ни стоимость ресурсов, ни стоимость материалов выделенных на работу (имеется в виду выделенных на работу во вкладках Ресурсы и Материалы).
