Стоимость работы. Фиксация длительности и трудозатраты
В системе есть возможность для работы зафиксировать ее длительность или трудозатраты.

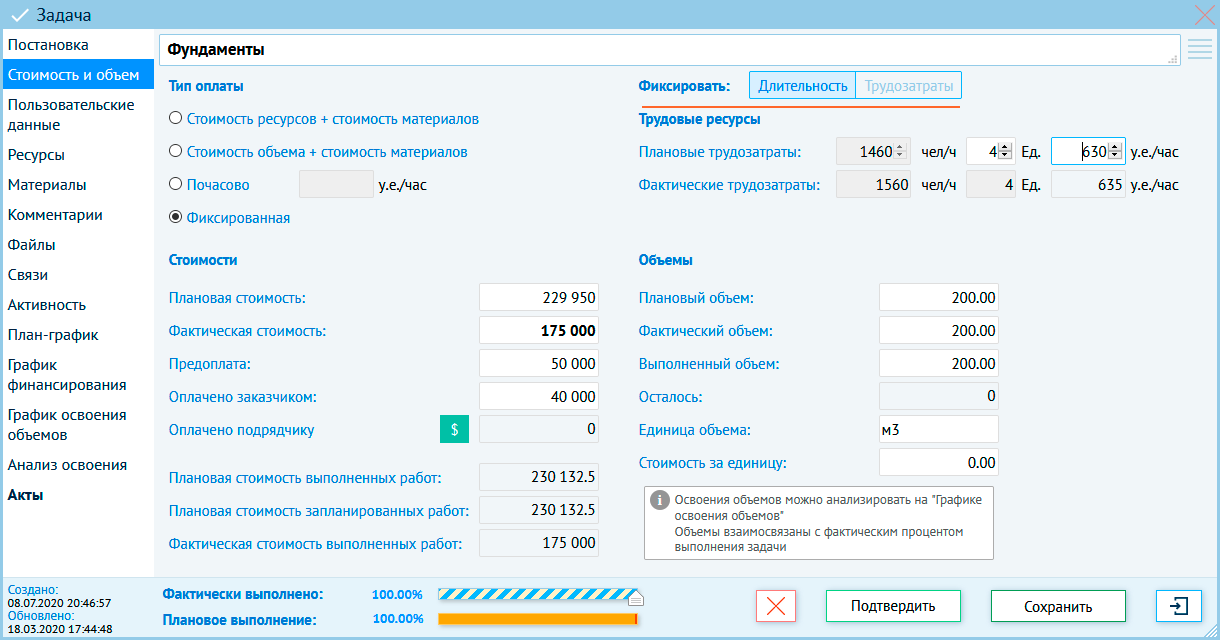

Для этого откройте задачу, перейдите на вкладку "Стоимость и объем", раздел "Фиксировать". Установить переключатель в нужное значение:
Фиксация длительности работы
Если зафиксировать длительность работы, и в последствии она изменяется (Постановка - Даты начала и окончания), то система автоматически пересчитает требуемые для работы трудозатраты.
Соответственно, это покажут индикаторы: вкладка Стоимость и объем -> блок Трудовые ресурсы -> индикатор Фактические/Плановые трудозатраты. А также вкладка Ресурсы -> индикатор Фактические трудозатраты.
Учитывая стоимость трудовых ресурсов за 1 час работы и количество трудочасов, будет автоматически подсчитано стоимость работы (и соответственно стоимость всего проекта в целом).
Количество трудочасов подсчитывается автоматически исходя из количества ресурсов и длительности работы.
Фиксация трудозатрат
А если зафиксировать трудозатраты требуемые для работы, выделить людей, машины и механизмы (блок Ресурсы или Трудовые ресурсы), а в процессе выполнения работы их количество изменятся, то система автоматически пересчитает длительность работы.
То есть, длительность выполнения работы будет откорректирована так, чтобы выделены для работы работники уложились в выделены для работы трудочасы.
Стоимость работы также будет пересчитана учитывая длительность работы, количества ресурсов, количества трудочасов и стоимость ресурсов за 1 час работы.
В этом варианте фиксации вы имеете возможность сами вручную устанавливать количество трудочасов.
Плановые: вкладка Стоимость и объем -> блок Трудовые ресурсы -> индикатор Плановые трудозатраты
Фактические: вкладка Ресурсы -> индикатор Фактические трудозатраты
